На Курской атомной энергостанции на 10 суток раньше завершилась ремонтная кампания текущего года
На Курской АЭС с опережением графика завершились планово-предупредительные ремонты двух действующих энергоблоков. В этом году их выполнили на 10 суток раньше, чем планировалось. Таких результатов достигли за счёт чёткого планирования и использования передового отечественного оборудования. Помогли в ремонтных работах и роботизированные системы.

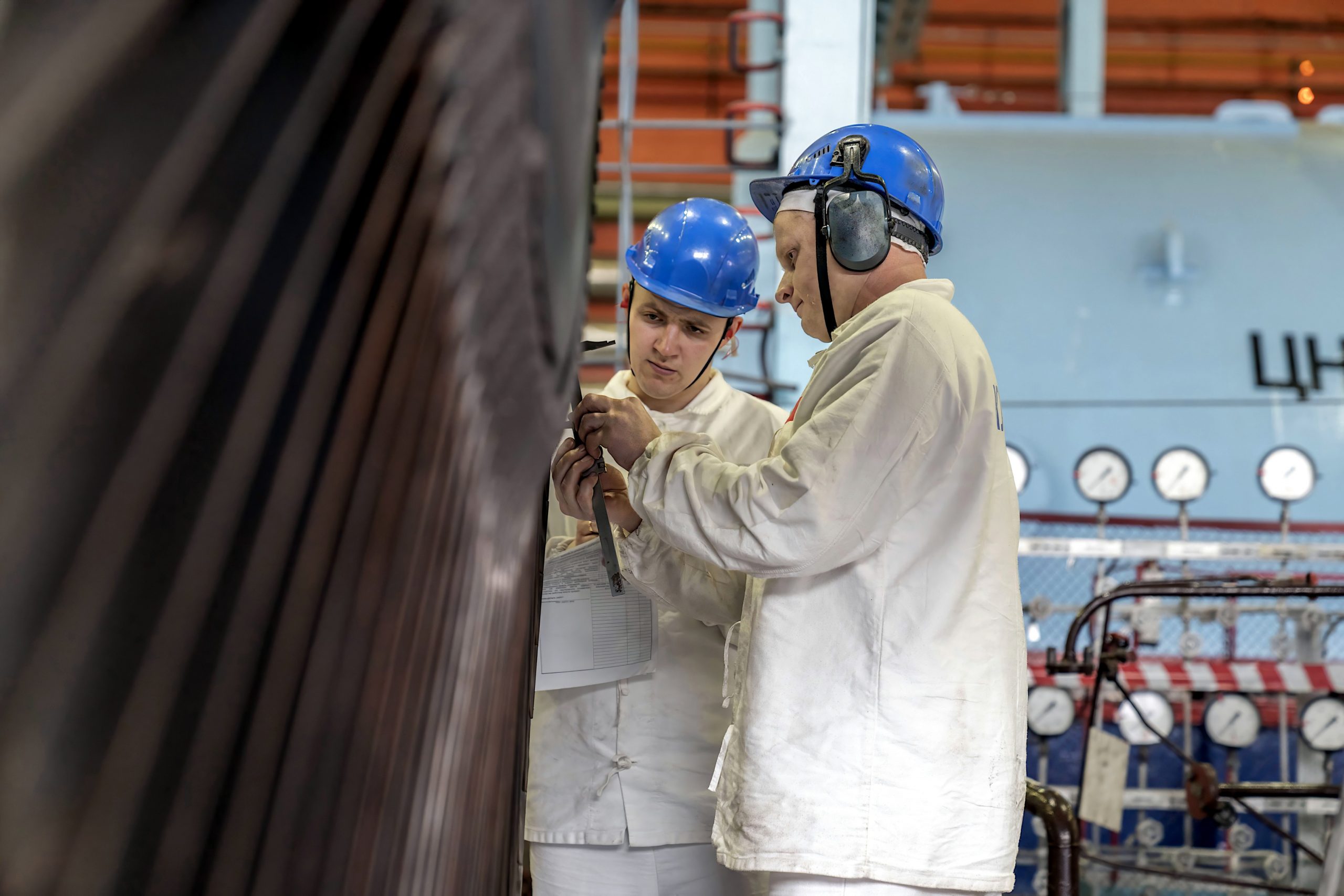

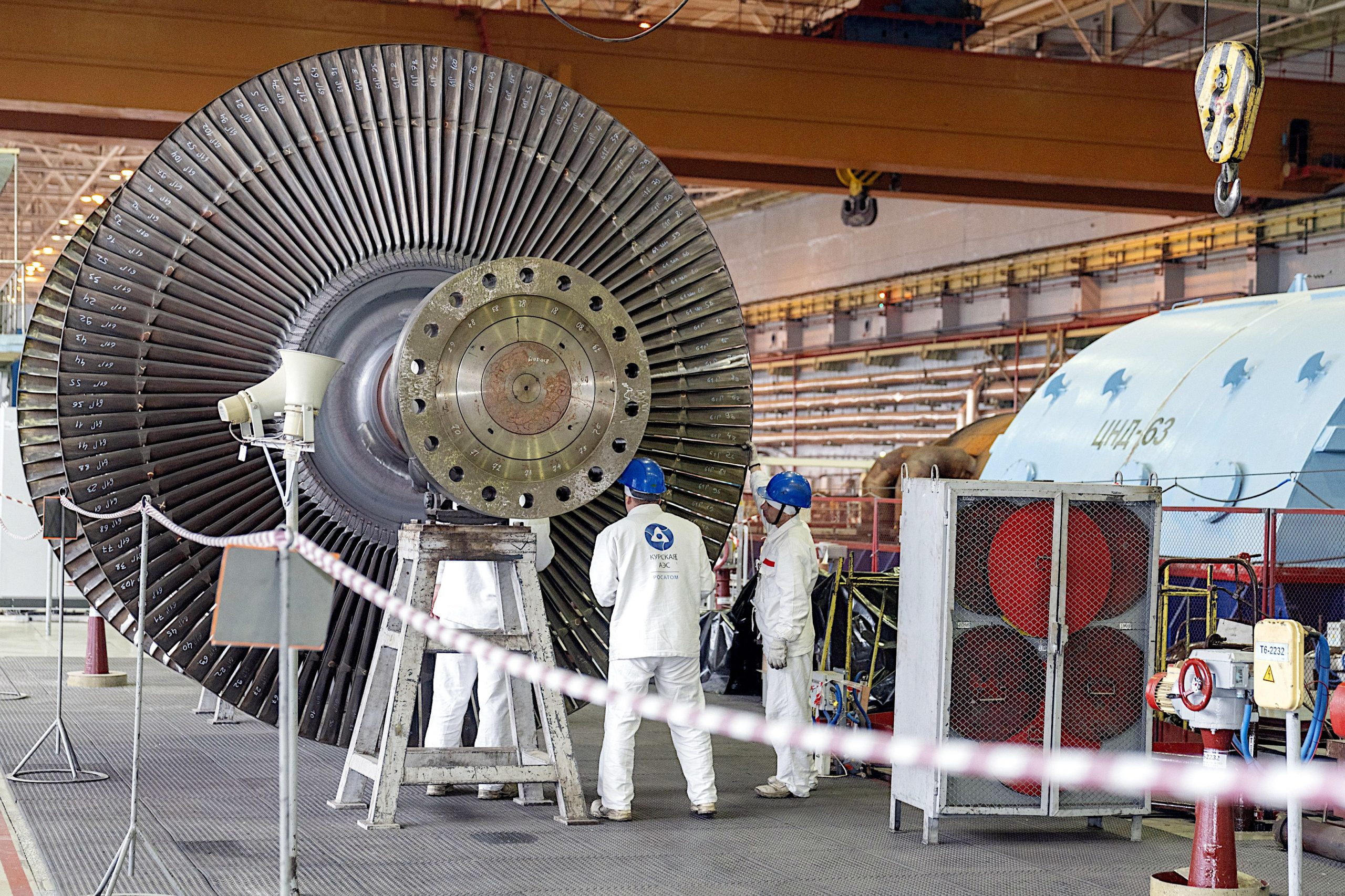

В этом году планово-предупредительные ремонты прошли на действующих энергоблоках №3 и №4 Курской атомной электростанции. Это обязательные ежегодные процедуры, которые проводят на всех российских АЭС для поддержания стабильной работы оборудования и предупреждения его износа. Во время ремонтов специалисты провели обслуживание более 25,5 тысячи технических позиций. Это удалось сделать в общей сложности за 140 суток – на 10 меньше целевого уровня, установленного годовым графиком Концерна «Росэнергоатом». И такое сокращение сроков работ позволило дополнительно выработать электроэнергию – 240 млн кВтч.
– Оптимизированные показатели достигнуты благодаря чёткому планированию работ, производственному анализу и применению инструментов бережливого производства. Планово-предупредительные ремонты выполнены в соответствии с технологическим регламентом, необходимым качеством и безусловным соблюдением требований безопасности, – отметил директор Курской АЭС Александр Увакин. – Реализованы все запланированные работы по обслуживанию и диагностике оборудования, а также мероприятия по модернизации.
В числе проведённых работ – модернизация основных элементов обеих реакторных установок, прошла замена 325 технологических каналов. Также специалисты провели мониторинг и модернизацию рабочих каналов системы управления и защиты, отремонтировали контуры многократной принудительной циркуляции.
– Измерения параметров технологических каналов и рабочих каналов системы управления и защиты проходили при помощи уникальных установок ИКС-49 и ИСТК-5М. Их разработали отечественные специалисты для работы в активной зоне ядерного реактора, – рассказали в пресс-службе Курской АЭС. – Их использование повышает безопасность, сокращает срок плановых предупредительных ремонтов, что обеспечивает значительный экономический эффект.

Вместе с этим планово заменили преобразователи расхода типа ШАДР на модернизированные – с более высокими эксплуатационными качествами, повышенными показателями надёжности и безотказности. В центральных залах двух энергоблоков специалисты выполнили 844 операции по выгрузке, перестановке и загрузке тепловыделяющих сборок.
Среди достижений ремонтной кампании – высокие темпы замены напорных задвижек главных циркуляционных насосов. При ремонте четвёртого энергоблока они сокращены на 19 процентов. Такие темпы работ достигнуты впервые на АЭС России.
А ещё Курская АЭС стала первой атомной станцией страны, где во время ремонта энергоблоков задействовали установки автоматизированной гидродинамической чистки теплообменных трубок (ТОТ) конденсаторов низкого давления (КНД) турбин. Впервые в нынешнем году при гидродинамической чистке ТОТ в режиме промышленной эксплуатации применены роботизированный комплекс ГДО-104 и роботизированная оснастка РП.001 отечественной разработки. Такое оборудование помогло очистить порядка 35 тысяч теплообменных трубок.
– Использование роботизированных систем повышает безопасность работ и улучшает качество очистки. Благодаря новым установкам при ремонте ТОТ КНД на Курской АЭС совершён прорыв в повышении эффективности выполняемых работ, – считают специалисты.
Теперь такую технологию очистки планируют распространить на другие российские атомные электростанции. Её могут использовать при ремонте любого теплообменного оборудования, установленного на энергоблоках разного типа, включая передовые блоки ВВЭР-ТОИ.
